济南玻璃雨棚施工你够专业吗?

文章来源:神灯app下载不锈钢 作者:神灯app下载不锈钢 发布时间:2018-05-25 10:39:45 浏览次数:0

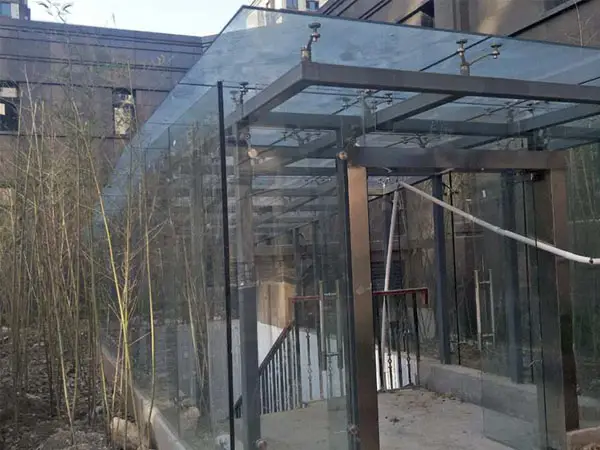

  济南玻璃雨棚既可以单独的存在,又可以在建筑物的基础上进行搭建,如果它单独存在,往往就是一个房屋。玻璃雨棚现在现在在很多地方都被应用上了,不管是车棚还是站台,它主要的目的就是防雨,但是如果你安装施工做不到位,就会产生一系列的问题,所以我们的玻璃雨棚的质量与安装水平是分不开的,那现在就和神灯app下载不锈钢来了解一下我们的施工要点。
  济南玻璃雨棚施工要点:
  1、玻璃雨棚加工准备及下料
  按照施工图放样,放样和号料时要预留焊接收缩量和加工余量, 根据放样作样板。钢材矫正:钢材下料前必须先进行矫正,矫正后的偏差值不应超过规范规定的允许偏差值,以保证下料的质量。热加工的型钢先热加工,待冷却后再号孔。钢板预埋件及其他零件切割钻孔及喷防腐漆处理。
  2、玻璃雨棚测量放线
  根据土建标高基准线测预埋件标高中心线,检查预埋件标高偏差、左右偏差。整理结果,确定预埋件分隔的调整处理方案。沿楼板外沿弹出墨线定出预埋件顶标高线。
  3、玻璃雨棚预埋件安装处理
  定位预埋件安装位置,打钻安装。要求预埋件位置准确、埋设牢固。标高偏差不大于9mm,左右位移不大于20mm。

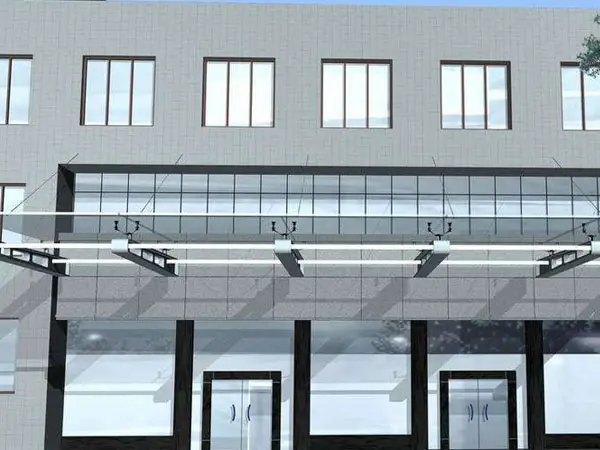

  4、悬挂臂安装焊接
  悬挂臂安装采用焊接,需检查焊接节点,调节悬挂臂设计坡度,准确无误方能进行焊接。靠边一条悬挂臂准确无误后,安装另一边一条悬挂臂,就位准确后点焊。然后以此两条悬挂臂为基准拉出悬挂臂的高、底标高线,一一焊接剩余悬挂臂。并焊接无缝钢管。型钢需接长时,先焊接头并矫直。采用型钢接头时,为使接头型钢与钢板预埋件紧贴,应按设计要求铲去楞角。对接焊缝应在焊缝的两端焊上引弧板,其材质和波口型式与焊件相同,焊后气割切除并磨平。
  5、连接受力拉索
  定位拉杆基准线、标高线,按要求安装预埋件,焊接栏杆。
        6、校准检验
  悬挂臂安装后首先检查现场连接部位的质量。悬挂臂安装质量主要检查悬挂臂竖向面的不垂直度;受压对悬挂臂竖向面的侧面下垂;悬挂臂坡度。保证悬挂臂符合设计受力状态及整体稳定要求。
  7、玻璃雨棚不锈钢玻璃爪安装焊接
  按设计尺寸弹出纵横线及设计标高,用夹具夹紧,进行定位点焊,装配完毕,焊接玻璃爪底座。
  8、夹胶玻璃加工制作安装
  按设计要求结合实测尺寸确定玻璃尺寸,以及的水平、垂直位置,厂家加工制作。安装不锈钢玻璃爪,玻璃临时固定后进行调整,调整标准横平、竖直、面平。偏差不得超过规定偏差。
        9、防锈喷漆处理
  应清除熔渣及飞溅物,不锈钢件表面喷白漆多遍防锈喷漆处理。涂料及漆膜厚度应符合设计要求或施工规范的规定。以肢型钢内侧的油漆不得漏涂。
  1、上下打胶
  充分清洁玻璃间缝隙,不应有水、油渍、涂料、铁锈、水泥砂浆、灰尘等。充分清洁粘结面,加以干燥。为调整缝的深度,避免三边粘胶。在缝两侧贴保护胶纸保护玻璃不被污染。上下同时打密封胶,注胶后将胶缝表面抹平,去掉多余的胶。注胶完毕,将保护纸撕掉,必要时用溶剂擦拭玻璃。胶在未完全硬化前,不要沾染灰尘和划伤。
        11、调整检验
  点式玻璃进行整体调整检验,调整标准横平、竖直、面平。偏差不得超过规定偏差。
  以上就是神灯app下载和大家分享的在济南玻璃雨棚的施工期间应该注意的要点,我们可以依此检验工程的施工质量,并且根据上述内容做出更高质量的工作,为大家的生活带去便利。神灯app下载不锈钢承接各种济南不锈钢加工及安装工程,一直坚持在每一步工作上认真仔细,避免之后出现不必要的麻烦,如果你需要可以随时咨询我们的服务,了解我们的工程情况。
